الإنجاز المصري في تنزانيا اقترب من التشغيل.. انتهاء 98% من سد “جوليوس نيريري”

FB IMG 17155940906421715603826

متابعة: فريق الأخبار

تفقد الدكتور عاصم الجزار، وزير الإسكان والمرافق والمجتمعات العمرانية، سير العمل بمشروع سد ومحطة «جوليوس نيريرى» الكهرومائية، الذى يُنفذه التحالف المصرى لشركتى «المقاولون العرب» و«السويدى إليكتريك» على نهر روفيجي بدولة تنزانيا.

توفير الطاقة الكهربائية اللازمةأكد الدكتور عاصم الجزار، أن الدولة المصرية تولى اهتماما كبيرا بتنفيذ هذا المشروع الضخم، الذى يجسد العلاقات المتميزة بين مصر وتنزانيا، وتتم متابعته بشكل دورى من الرئيس عبدالفتاح السيسي، وتأتى تلك الزيارة فى إطار المتابعة الميدانية المستمرة لسير العمل على أرض الواقع، من أجل تحقيق التنمية لأشقائنا بدولة تنزانيا، وتوفير الطاقة الكهربائية اللازمة لجمهورية تنزانيا، والسيطرة على فيضان نهر روفيجي، والحفاظ على البيئة.

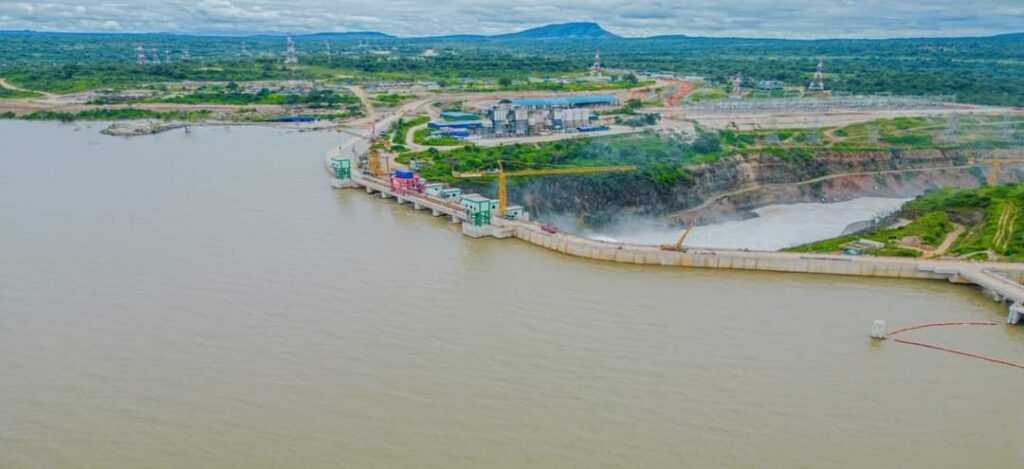

سد جوليوس نيريريوقال مسئولو التحالف المصرى المنفذ للمشروع، إن المشروع يشمل إنشاء سد بطول 1025 متراً وتم الانتهاء منه، وتصل السعة التخزينية لبحيرة السد إلى 34 مليار متر مكعب، كما يضم محطة لتوليد الطاقة الكهرومائية بقدرة 2115 ميجا وات، وتقع المحطة على جانب نهر روفيجي فى محمية طبيعية بمنطقة «مورغورو» جنوب غرب مدينة دار السلام (العاصمة التجارية)، وأكبر مدن دولة تنزانيا، حيث تم تخزين 33 مليار متر مكعب ببحيرة السد ووصول المياه إلى منسوب 184 مترا من سطح البحر، إذ أن الحد الأدنى لمنسوب تشغيل التوربينات 163 من سطح البحر.

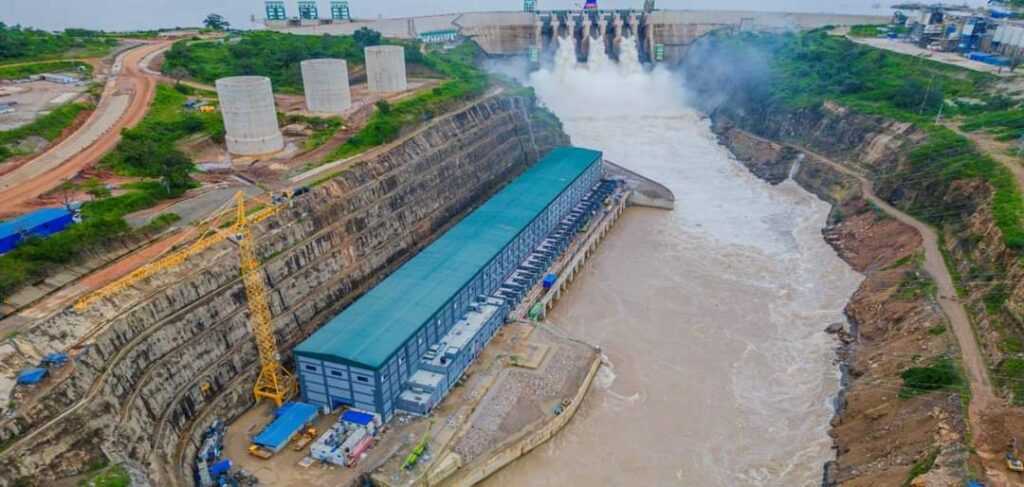

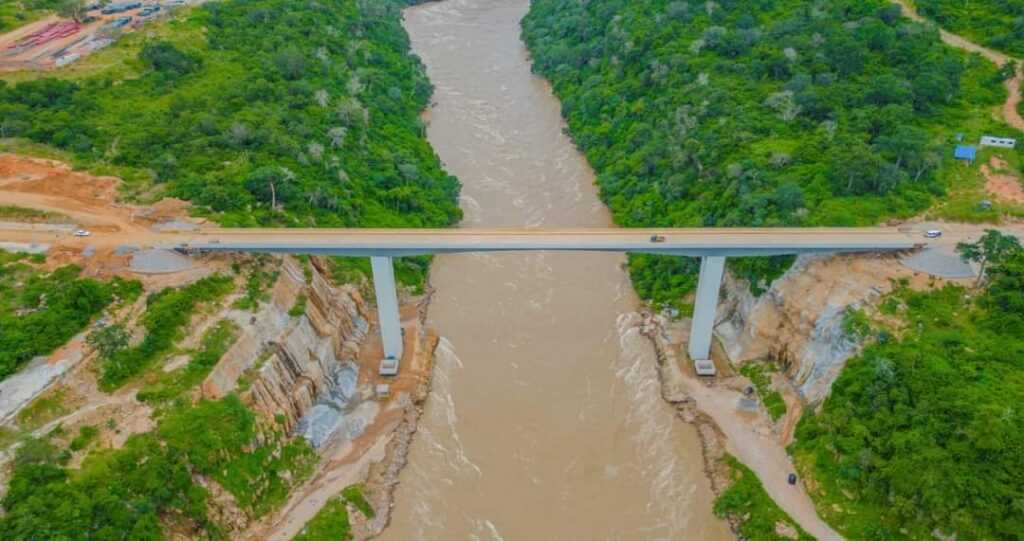

نسبة الإنجازوأضاف مسئولو التحالف، أن نسبة الإنجاز الكلية للمشروع بلغت 97.74%، حيث تم الانتهاء من السد الرئيسى، و4 سدود فرعية لتكوين الخزان المائي، وأعمال المأخذ، و3 أنفاق لمرور المياه اللازمة إلى مبنى التوربينات، ومحطة توزيع وربط الكهرباء، وكوبرى خرساني دائم على نهر روفيجي، وبلغت نسبة إنجاز محطة التوليد الكهرومائية 93.8%، والطرق الدائمة لتسهيل الحركة وربط مكونات المشروع، 87.43%، وبلغت كمية الخرسانية المدموكة بالسد الرئيسي 1.4 مليون متر مكعب، وتم تركيب البوابات الرئيسية للسد وجار تنفيذ أعمال التشطيبات النهائية، وبلغت كمية الردم المستخدم في السدود الفرعية 5.5 مليون متر مكعب، بجانب 350 ألف متر مكعب من الخرسانات.

الانتهاء من شق القنوات الرئيسيةوأوضح مسئولو التحالف المصرى المنفذ للمشروع، أن العمل في المآخذ الرئيسية للقنوات الموصلة للمياه لمبنى التوربينات يسير وفق المعدلات المخططة، حيث تم الانتهاء من شق القنوات الرئيسية داخل الجبل بأطوال جاوزت 1500 متر، وتم الانتهاء من أعمال التبطين الخرساني للـ3 قنوات الرئيسية، وتم تركيب وتجميع جميع بوابات المأخذ، كما تم ملء النفق المؤدي إلى التوربينات أرقام (7 – 8 – 9) بعد إجراء أعمال الاختبار بنجاح، ويجرى العمل بالهيكل الرئيسي لمبنى التوربينات والذى يعد من أهم وحدات المشروع، حيث تم إنهاء الأعمال المدنية لمبنى تجميع التوربينات (Erection Bay)، وتثبيت 3 أوناش عملاقة -وصلت حمولتها إلى 400 طن للونش-، اللازمة لتركيب الوحدات الرئيسية للتوربينات.

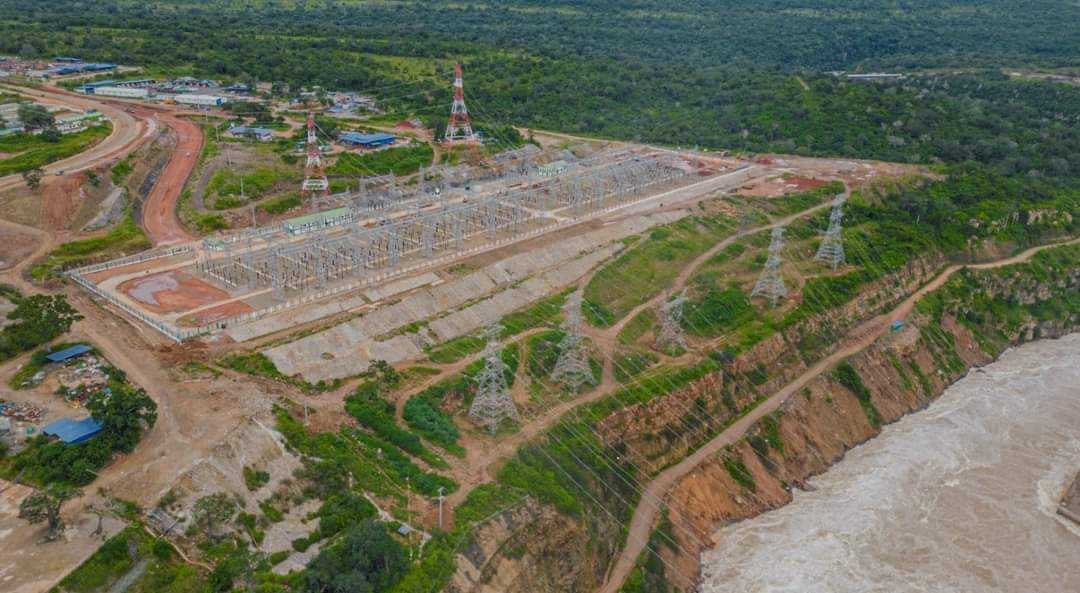

تركيب التوربيناتويجرى حاليا تركيب الأجزاء الموردة من التوربينات، وهي الأعمال التي يتم تنفيذها وفق أعلى مستويات الجودة المطلوبة، بالإضافة إلى الأنظمة الكهروميكانيكية المساعدة، وتم الانتهاء من تركيب المحولات لعدد 27 محولا وأبراج وخطوط الربط بين محطة مبنى التوربينات ومحطة الربط، وتم الانتهاء من تركيب توربينتين رقمى (8 – 9)، وجار الانتهاء من التوربينة رقم 7 شاملة الأنظمة المساعدة والتحكم، وربطها بمبنى التحكم الرئيسي.

By

اترك تعليقاً

لن يتم نشر عنوان بريدك الإلكتروني. الحقول الإلزامية مشار إليها بـ *
